Depuis plusieurs années, une pénurie de la main-d'œuvre qualifiée entraîne des défis majeurs pour les entreprises industrielles et manufacturières. Cette situation force les dirigeants à chercher non seulement des nouvelles façons de recruter, mais aussi des solutions qui peuvent améliorer la productivité des équipes déjà en place. La planification et l'ordonnancement des travaux de maintenance peuvent aider à atténuer les effets de cette pénurie : voici comment.
Le défi de la pénurie de main-d'oeuvre
L'impact des travaux non planifiés
On estime que les travaux non planifiés exigent entre 3 à 5 fois plus de temps à accomplir comparativement à ceux qui ont fait l'objet d'une planification rigoureuse. Par exemple, imaginons une situation où vous souhaitez rénover votre cuisine sans avoir pris le temps d'évaluer les outils et les matériaux nécessaires. Cela entrainerait des allers-retours fréquents à la quincaillerie et une perte de temps considérable.
Le même principe s'applique à la maintenance de votre usine: pendant ces allers-retours évitables, les autres tâches s'accumulent et l'impact du "manque de bras" se fait sentir.
La solution : planifier et ordonnancer les travaux de maintenance

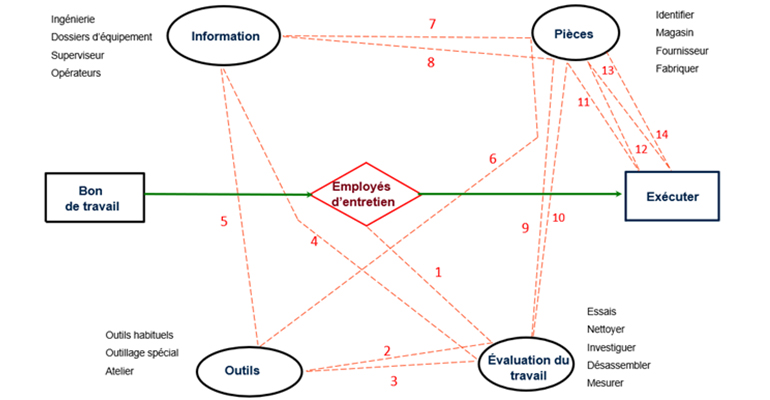

Dans le diagramme A ci-dessous, l'employé doit évaluer le travail, trouver les outils et les pièces nécessaires, coordonner avec l'équipe de production, et finalement exécuter le travail. On constate le nombre de mouvements et interactions élevé qui entraînera des retards et des pertes de temps.

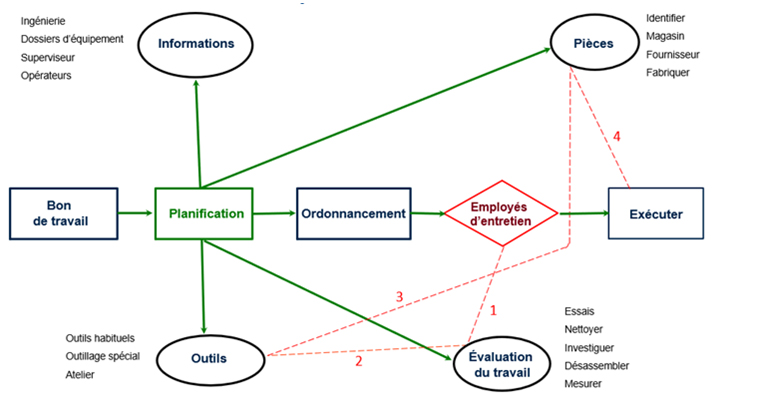

En revanche, dans le cas des travaux planifiés, un planificateur a rassemblé tous les éléments nécessaires (pièces, matériaux, compétences techniques, consignes de travail, coordination avec la production, etc.). On peut clairement constater une réduction significative des retards et des pertes de temps dans ce cas.
Une solution à haut potentiel de rentabilité

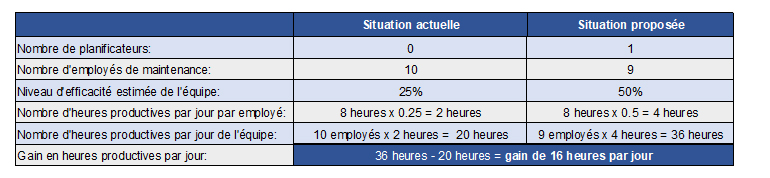

Résultat : un gain de productivité de 16 heures par jour, soit l’équivalent de 4 employés qui sont ajoutés à l’équipe si on considère 4 heures de temps efficace par employé comparativement à 2 heures précédemment.
La planification et l'ordonnancement, ça s'apprend!
Cette formation de 2 jours vous permettra d'améliorer vos connaissances et vos compétences dans ce domaine crucial. Consultez la page du cours pour connaître les prochaines dates et emplacements.
